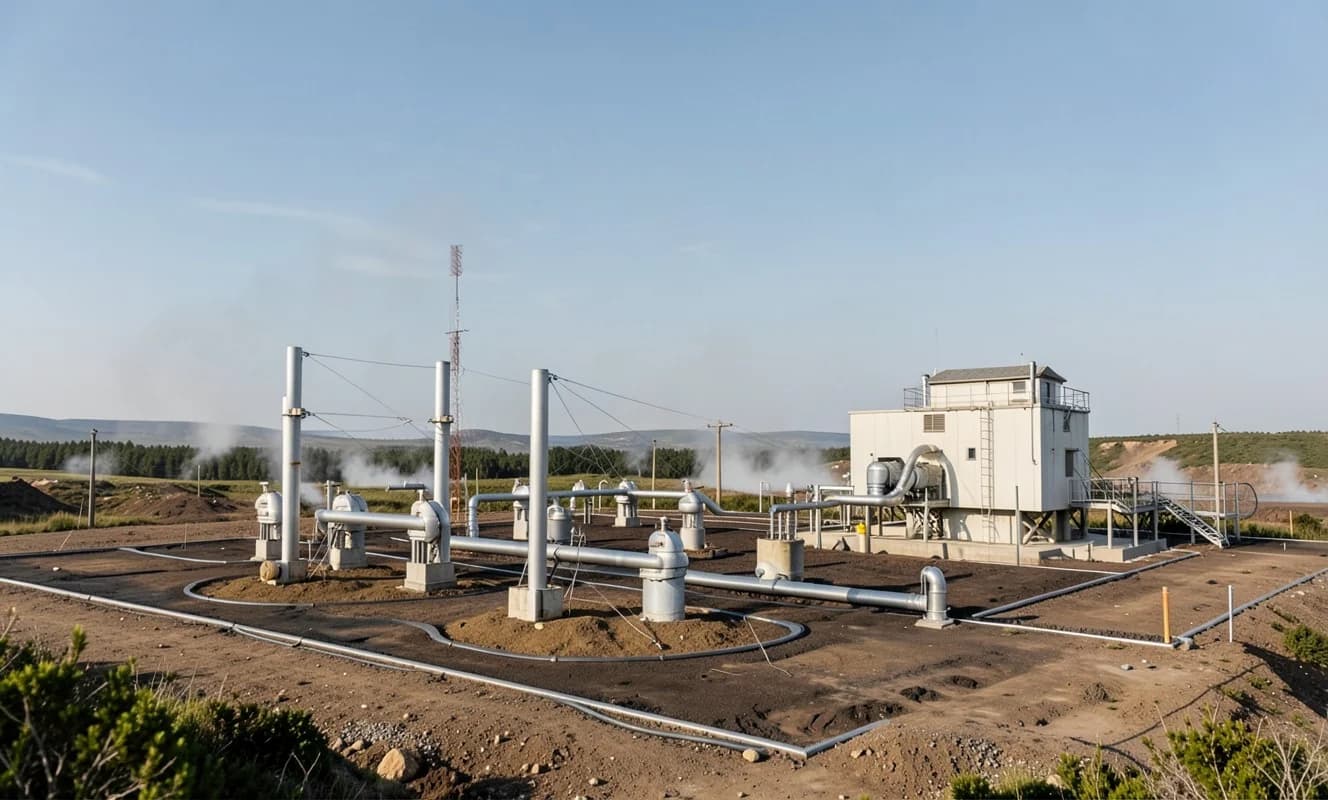

Fervo Energy, Cape Station güç santralinden 30 Eylül’de şebekeye elektrik satışına başladı. Şirket bu hamleyle geliştirilmiş jeotermal alanında ticari kilometre taşına ulaşan ilk firma oldu. Santral yaklaşık bir hafta önce şebekeye senkronize edildi ve 100 megavatlık tesisin ilk üçte biri devreye girdi.
Temelden ticari işletmeye ilk blok 23 ayda tamamlandı. Fervo, süreci iyileştirerek gelecek blokları 18 ayda bitirmeyi hedefliyor. Şirket daha önce Cape Station sahasının toplamda 4 gigavat üretim potansiyeline sahip olabileceğini belirtmişti.
Hızlı devreye alma, enerji açığı yaşayan veri merkezi operatörleri için cazip görünüyor. Google ve Southern California Edison projeden elektrik alımı taahhüt etti. Fervo, Mayıs ayında 1,9 milyar dolar toplayan halka arzla büyümeye devam ediyor.
