Los equipos que trabajan en las instalaciones de ITER colocaron con éxito el sexto módulo del sector tokamak en el pozo del reactor el 28 de julio. Este procedimiento situó las dos terceras partes de la máquina en su núcleo en forma de toro, completando la línea de tiempo del proyecto casi seis meses antes de lo previsto.

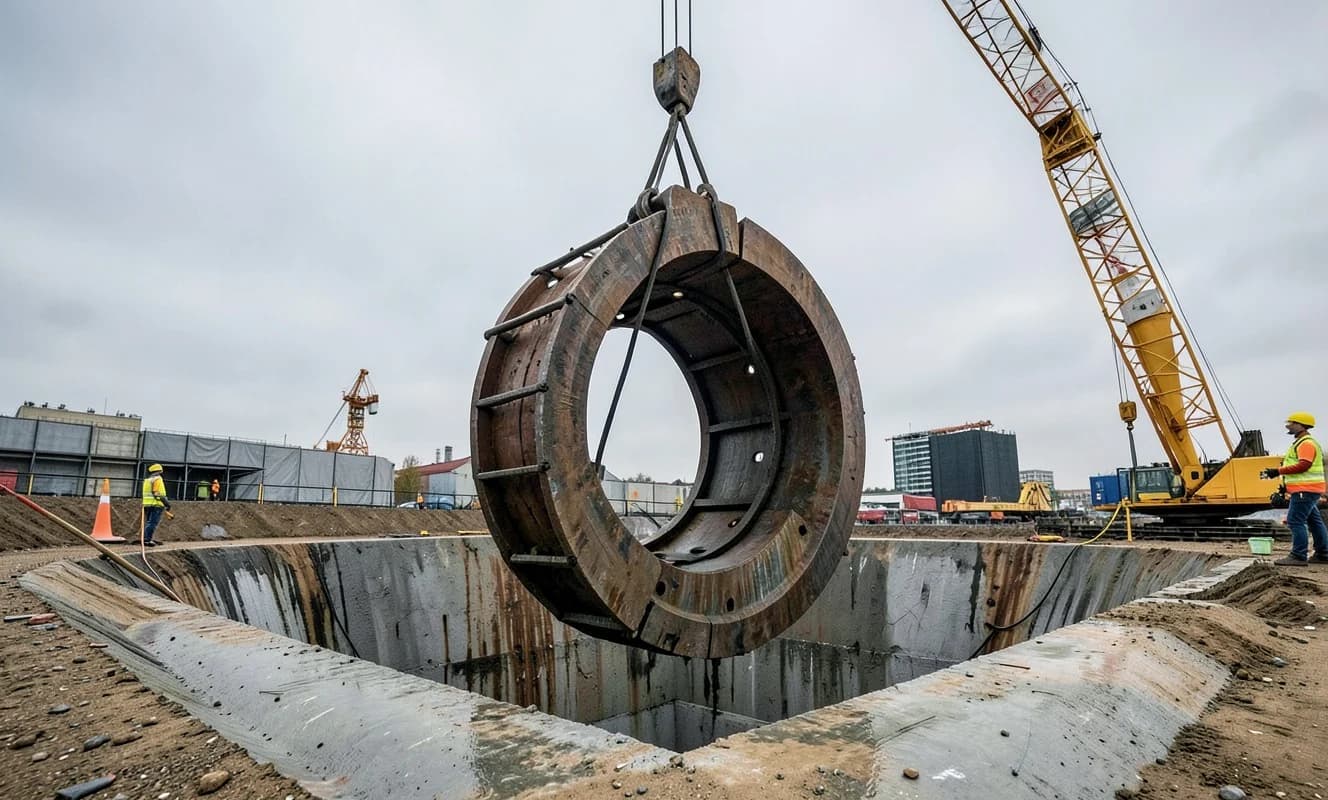

La colocación del módulo requirió una operación de grúa de 30 horas de coordinación cuidadosa. El módulo en sí pesaba aproximadamente 1.100 toneladas, pero con el marco de transporte especial añadido, la carga total transportada alcanzó casi 1.400 toneladas. Los operadores sacaron la estructura del Salón de Montaje y bajaron la carga pesada al pozo de manera segura con un control de posición constante.

Una vez que los equipos técnicos coloquen los nueve módulos en el pozo, soldarán los módulos entre sí para formar la cámara de toro continua, que actuará como el límite principal que contiene el plasma de fusión dentro del reactor. Después de la instalación completa, la estructura de acero inoxidable de doble capa tendrá 19 metros de ancho, 11 metros de altura y un peso de aproximadamente 5.200 toneladas.
